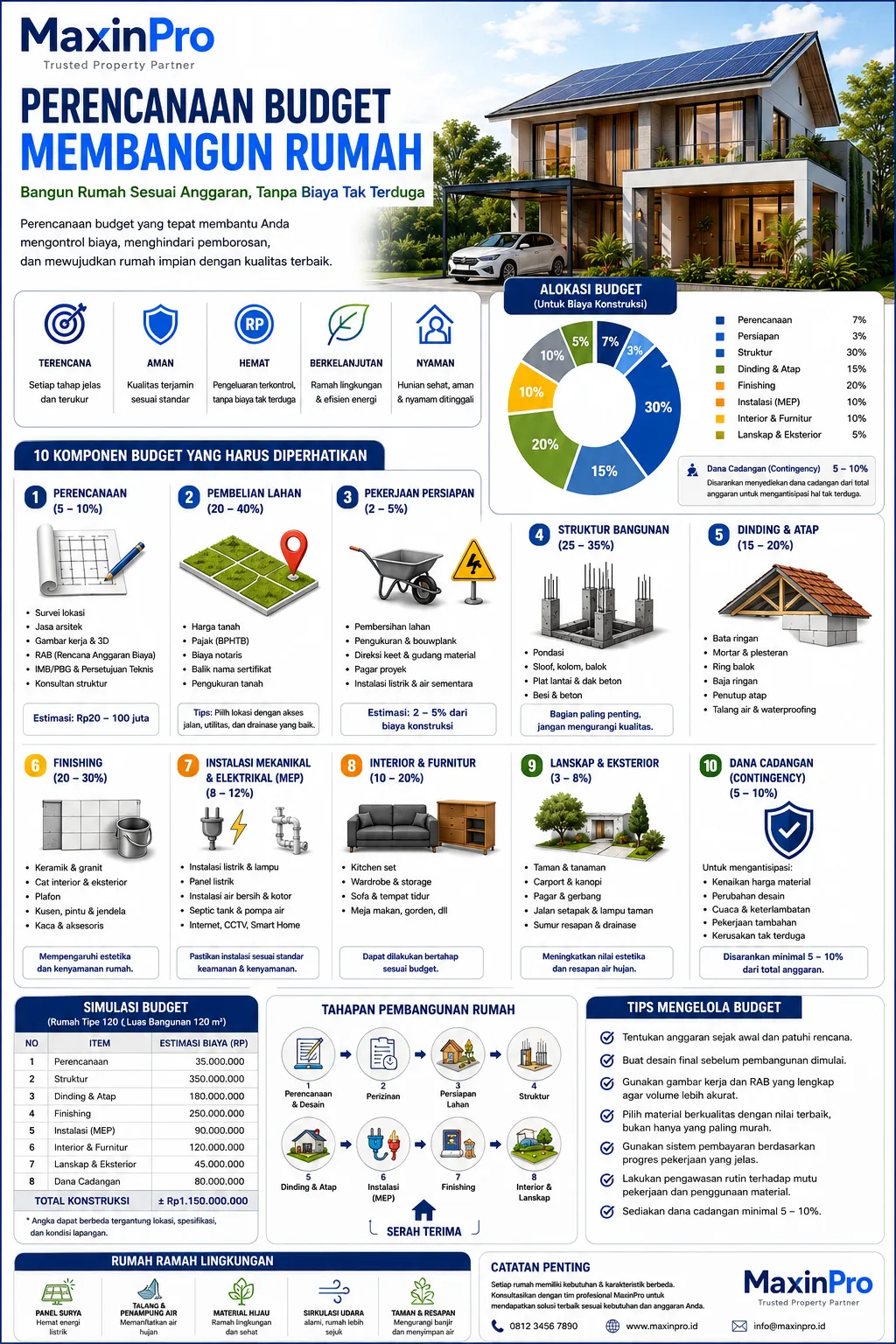

Perencanaan Budget Membangun Rumah
Tim Redaksi
MAXINPRO
PERENCANAAN BUDGET MEMBANGUN RUMAH
"Bangun Rumah Sesuai Anggaran, Tanpa Biaya Tak Terduga"
1. Tahap Perencanaan (5–10%)
Fondasi keberhasilan proyek dimulai dari perencanaan yang matang.
Meliputi:
- Survei lokasi
- Jasa arsitek
- Gambar kerja
- Desain 3D
- RAB (Rencana Anggaran Biaya)
- IMB/PBG & Persetujuan Teknis
- Konsultan struktur
Estimasi: Rp20–100 juta (tergantung skala proyek)
2. Pembelian Lahan (20–40%)
Yang perlu diperhatikan:
- Harga tanah
- Pajak (BPHTB)
- Biaya notaris
- Balik nama sertifikat
- Pengukuran tanah
Tips: Pilih lokasi dengan akses jalan, utilitas, dan drainase yang baik.
3. Pekerjaan Persiapan (2–5%)
Meliputi:
- Pembersihan lahan
- Pengukuran
- Bouwplank
- Direksi keet
- Gudang material
- Pagar proyek
- Instalasi listrik & air sementara
4. Struktur Bangunan (25–35%)
Komponen:
- Pondasi
- Sloof
- Kolom
- Balok
- Plat lantai
- Dak beton
- Besi
- Beton
Ini adalah bagian paling penting dan tidak disarankan untuk dikurangi kualitasnya.
5. Dinding & Atap (15–20%)
Mencakup:
- Bata ringan
- Mortar
- Ring balok
- Baja ringan
- Penutup atap
- Talang air
- Waterproofing
6. Finishing (20–30%)
Pekerjaan:
- Keramik
- Granit
- Cat
- Plafon
- Kusen
- Pintu
- Jendela
- Kaca
- Wallpaper (opsional)
Finishing sangat memengaruhi estetika dan kenyamanan rumah.
7. Instalasi Mekanikal & Elektrikal (8–12%)
Meliputi:
- Instalasi listrik
- Lampu
- Panel listrik
- Instalasi air bersih
- Air kotor
- Septic tank
- Pompa air
- Internet
- CCTV
- Smart Home (opsional)
8. Interior & Furnitur (10–20%)
Termasuk:
- Kitchen set
- Wardrobe
- Sofa
- Tempat tidur
- Meja makan
- Gorden
- Rak TV
Tahap ini dapat dilakukan secara bertahap sesuai anggaran.
9. Lanskap & Eksterior (3–8%)
Meliputi:
- Taman
- Carport
- Pagar
- Kanopi
- Jalan setapak
- Lampu taman
- Sumur resapan
- Drainase
10. Dana Cadangan (Contingency)
Sangat disarankan menyediakan 5–10% dari total anggaran untuk mengantisipasi:
- Kenaikan harga material
- Perubahan desain
- Cuaca
- Pekerjaan tambahan
- Kerusakan tak terduga
Contoh Pembagian Budget
| Komponen | Persentase |
|---|---|
| Perencanaan | 7% |
| Lahan | 30% |
| Persiapan | 3% |
| Struktur | 30% |
| Dinding & Atap | 15% |
| Finishing | 20% |
| MEP | 10% |
| Interior | 10% |
| Lanskap | 5% |
| Dana Cadangan | 8% |
Catatan: Persentase di atas tidak selalu dijumlahkan menjadi 100% karena pembelian lahan sering dihitung terpisah dari biaya konstruksi. Untuk proyek yang sudah memiliki tanah, fokus anggaran adalah biaya pembangunan rumah.
Simulasi Budget
Rumah Tipe 120 (Luas Bangunan 120 m²)
| Item | Estimasi |
|---|---|
| Perencanaan | Rp35.000.000 |
| Struktur | Rp350.000.000 |
| Dinding & Atap | Rp180.000.000 |
| Finishing | Rp250.000.000 |
| Instalasi | Rp90.000.000 |
| Interior | Rp120.000.000 |
| Lanskap | Rp45.000.000 |
| Cadangan | Rp80.000.000 |
| Total Konstruksi | ± Rp1.150.000.000 |
Tips Menghemat Budget
- Buat desain final sebelum pembangunan dimulai agar perubahan di tengah jalan dapat diminimalkan.
- Gunakan gambar kerja dan RAB yang lengkap sehingga volume pekerjaan lebih akurat.
- Pilih material berkualitas dengan nilai terbaik, bukan hanya yang paling murah.
- Sediakan dana cadangan minimal 5–10%.
- Gunakan sistem pembayaran berdasarkan progres pekerjaan yang jelas.
- Lakukan pengawasan rutin terhadap mutu pekerjaan dan penggunaan material.
Konsep Visual yang Direkomendasikan
Saya menyarankan infografis A2/A3 dengan identitas MaxinPro, menggunakan warna biru sesuai logo, dipadukan dengan putih dan abu-abu. Isi poster dapat berupa:
- Hero illustration rumah modern di bagian atas.
- Diagram alur pembangunan dari perencanaan hingga serah terima.
- Grafik persentase alokasi budget.
- Ikon untuk setiap kategori biaya.
- Tabel simulasi anggaran.
- Checklist "Hal yang Harus Diperhatikan Sebelum Membangun Rumah".
